ГПЗ на Кашагане: основные этапы строительства выполнены почти наполовину

В Атырауской области продолжается строительство газоперерабатывающего завода. На сегодняшний день на площадке задействовано свыше 2 084 специалистов, в том числе 1 481 единиц прямого персонала. В ночные смены привлекается порядка 152 работников. В эксплуатации находится более 340 единиц строительной техники. Особое внимание уделяется обеспечению безопасных условий труда, включая работы в ночное время.

Прогресс по строительно-монтажным работам (СМР)

  • Продолжаются фундаментные работы, монтаж металлоконструкций, площадок обслуживания и технологических конструкций;
  • Ведутся работы по монтажу пожарной линии трубопровода, устройству опалубки и армированию фундаментов, выполняется обратная засыпка и выемка грунта по наружным инженерным сетям (НВК-2);

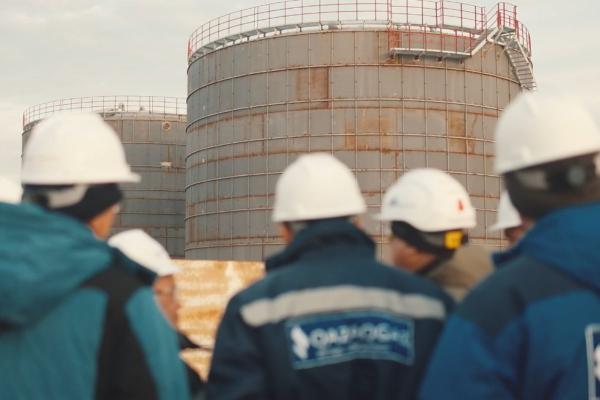

  • Осуществляются сборка, сварка и покрасочные работы резервуаров РВС-5000;
  • Продолжаются монтаж и покраска металлоконструкций на титулах и эстакадах, включая площадки обслуживания и блок АБК;
  • На территории вахтового городка ведутся работы по прокладке кабельных линий, монтажу электрооборудования, разработке траншей, установке колодцев и монтажу канализационных ПЭ-труб;
  • Завершены гидроиспытания резервуара на титуле 20.

Выполнение по основным видам работ:

  • Бетонные работы по устройству фундаментов: выполнено 56 904 м³ (прогресс 74,7%)
  • Монтаж металлоконструкций: 6 474 тонн (32,1%)
  • Монтаж механического оборудования: 4 467 тонн (45,6%)
  • Монтаж резервуаров: 1 712 тонн (85,7%)
  • Прокладка подземных трубопроводов: 22 452 м (48,9%)

АО «НК «QazaqGaz» продолжает комплексный контроль реализации проекта, обеспечивая соблюдение сроков строительства, а также выполнение установленных стандартов качества и безопасности на всех стадиях.
